Правительство области: работы по капитальному ремонту трех орловских школ идут по графику

Капремонт школ в городе Орле обсуждался сегодня на аппаратном совещании в администрации региона, которое провел заместитель губернатора Орловской области по планированию, экономике и финансам Вадим Тарасов.

Фото: https://vk.com/parakhin_yuri

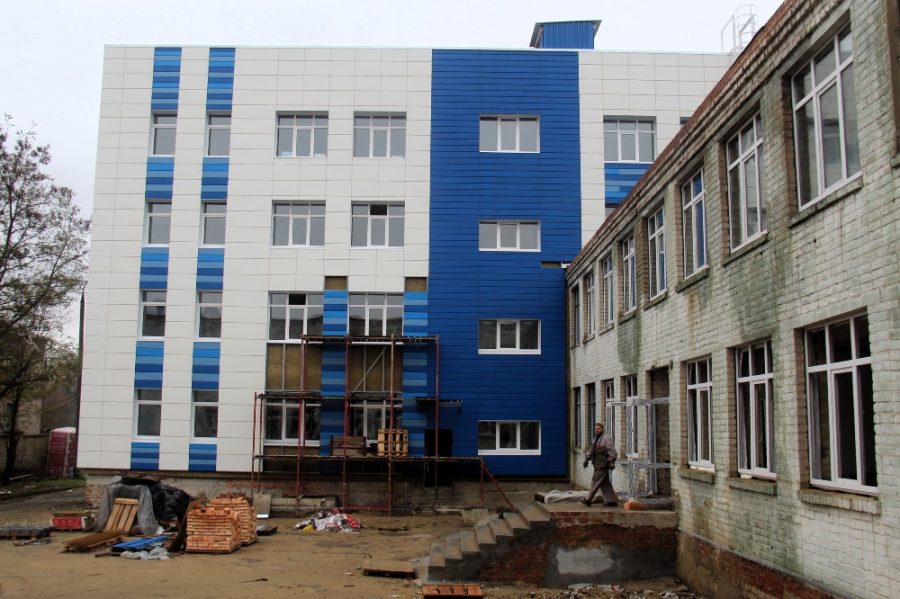

В рамках программы «Модернизация школьных систем образования» в городе Орле выполняются работы по капитальному ремонту задний школы № 15, лицея № 32 и гимназии № 39.

Капитальный ремонт школы № 15 выполняет подрядная организация ООО «АВИЛОН». Сумма контракта составляет 248 млн рублей.

В настоящее время на объекте монтаж окон выполнен на 100%, штукатурка стен и шпаклевка — на 70%, прокладка вертикальных стояков отопления, холодного и горячего водоснабжения — на 80%, устройство приямков — на 50%, электроснабжение — на 50%. Тепловой контур закрыт, отопление смонтировано. На 11 ноября 2024 года назначена комиссия по обследованию смонтированной системы для пуска отопления. Техническая готовность объекта составляет 40%. Капитальный ремонт школы планируется завершить к 1 июня 2025 года.

В лицее № 32 работы по капитальному ремонту осуществляет ООО «Стройкомплект». Стоимость работ по контракту составляет 237 млн рублей. Монтаж окон в здании школы планируется завершить к 15 ноября 2024 года. Монтаж вентилируемого фасада готов на 35%, штукатурка стен — на 80%, шпаклевка — на 60%, облицовка плиткой санузлов — на 50%. Также рабочие занимаются прокладкой вертикальных стояков отопления, холодного и горячего водоснабжения, монтажем поэтажных стяжек на полах — 80%. Электроснабжение готово на 50%. Одновременно монтируются входы в подвал и на первый этаж. Тепловой контур здания в настоящее время не закрыт, ведется монтаж отопительной системы. Техническая готовность объекта — 45%. Сроки выполнения работ — 1 августа 2025 года.

Также ООО «Стройкомплект» занимается капитальным ремонтом гимназии № 39. Стоимость работ — 222,3 млн рублей. Монтаж окон в здании завершен на 100%, монтаж вентилируемого фасада — на 55% . Штукатурка стен 1 и 2 этажей полностью завершена, на 3 этаже работы выполнены на 90%. Кроме этого, строители заканчивают устройство кровли и ливневой канализации. Электроснабжение выполнено на 50%, устройство выравнивающих стяжек на полах — на 60%. Проект отопления скорректирован — добавлены секции радиаторов, стояки в спортивном зале и актовом зале, изменен диаметр труб. Запустить систему отопления планируется до 15 января 2025 года. Техническая готовность составляет около 40%.
